2026 年 10 月 21 日,在柏林 GTC 上,NVIDIA 发布了一套完整参考设计 DSX POD:把整个 Vera Rubin AI 工厂拆成标准集装箱,在工厂里完成机架、布线、管路、供电和液冷的安装与验证,运到现场接上电、水、网就能跑。官方口径是,现场部署时间从 6 个月缩短到最快 14 天。

这个数字要拆开看,但方向很清楚:AI 基础设施的竞争,正在从“谁的卡快”转向“谁能更快把电变成 token”。

一、DSX POD 交付的是一整套工厂

按 NVIDIA 的说法,DSX POD 是 Vera Rubin AI 工厂的完整参考设计:计算、网络、布线、机架级供电与液冷全部在模块化集装箱内完成集成和功能验证,再整体运输。现场不再做大规模施工、专业人力和物流协调,只需要“准备好的场地”——电、冷、网到位。

首批交付时间定在 2027 年初。生态名单很长:Anduril、Armada、Bull、Crusoe、DayOne、戴尔、台达、伊顿、鸿海旗下鸿佰、技嘉、HPE、联想、和硕、云达、施耐德、维谛、纬创。名单里的台达、伊顿、施耐德、维谛四家都是电力与制冷厂商,这本身就是个信号。

黄仁勋的表述是:AI 工厂在产出 token 时才创造价值,而不是建成时。翻译成采购语言:工期就是现金流。

二、戴尔同一天补上四块拼图

同一天,戴尔发布四款面向 AI 工厂的硬件,刚好对应四种负载:

型号形态关键配置面向的负载
Modular Data Center(基于 DSX POD)集装箱式计算、网络、存储、机架供电、液冷工厂集成超大规模、快速扩容
PowerEdge M9882机架级、解耦设计单柜最多 256 颗 NVIDIA Vera CPU智能体编排层
PowerEdge R88222U 双路、风冷两颗 Vera CPU,标准 19 英寸机柜试点、强化学习、分析
PowerEdge XE9810机架级推理首款基于 Groq LPU 的推理平台,与 XE9812 互补高吞吐、低时延在线推理

M9882 是里面最有信息量的一款:它把 256 颗 Vera CPU 塞进一个机柜。Vera 是 88 核的 Arm 架构 CPU(NVIDIA 称 Olympus 核心),配 1.2TB/s 的 LPDDR5X。按 88 核计算,一个机柜就是 22528 个 CPU 核心——它不是拿来跑模型的,是拿来跑智能体的。

为什么智能体需要这么多 CPU?因为一个 agent 的一次任务,往往包含几十次工具调用、代码执行、数据库查询和结果校验。GPU 负责模型推理,CPU 负责“调度和干活”。以前这部分被塞在 GPU 服务器的剩余核心上,规模一大就不够用。戴尔的做法是把编排层单独拆出来,做成一个纯 CPU 机柜,和 GPU 集群并列。

NVIDIA Vera Rubin AI 工厂

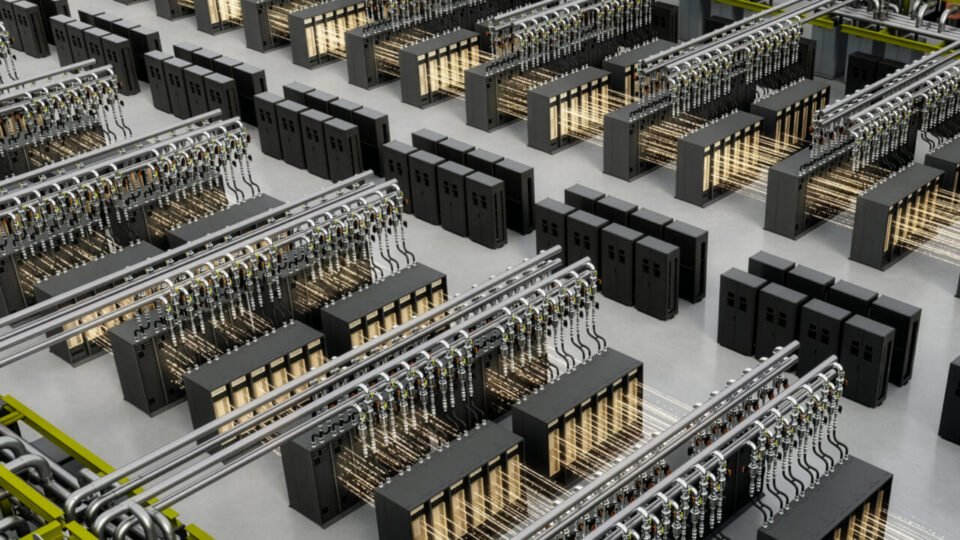

图 1:NVIDIA 给出的 Vera Rubin AI 工厂形态——计算、网络、供电与液冷在工厂内完成集成。图片来源:NVIDIA 官方博客(2026-10-21)。

三、14 天是怎么算出来的

先把话说清楚:14 天不是“从空地到投产”,而是“场地准备好之后,设备到场到投产”。传统方式下,一个 AI 数据中心从设备到货到上线,要经历机架安装、布线、管路、供电调试、液冷注液、压力测试、联调,6 个月是常见口径。DSX POD 把这些工序前移到工厂,现场只剩下吊装、就位、接电、接水、接网和验收。

AI 工厂交付周期:6 个月 vs 最快 14 天NVIDIA 官方口径,前提是现场电力、制冷、网络已就绪传统现场建设180 天(约 6 个月)DSX POD 现场部署14 天数据来源:NVIDIA DSX POD 新闻稿(2026-10-21)。14 天不含场地土建与电力增容。
图 2:交付周期的变化来自工序前移,而不是施工速度变快;前提是现场电力、制冷和网络已经就绪。

这也解释了为什么名单里那四家电力与制冷厂商这么关键:集装箱到了现场,电是谁的、冷是谁的、网络是谁的,决定了 14 天能不能成立。施耐德、维谛、伊顿、台达这些名字,才是“14 天”的底气。

AI 工厂的四层算力分工同一套基础设施里,不同负载开始分柜部署集装箱基础设施供电 · 液冷 · 网络 · 布线CPU 编排层(M9882)256 颗 Vera CPU / 柜通用计算(R8822)2U 双路 · 风冷 · 标准机柜LPU 推理(XE9810)Groq LPU · 高吞吐低时延示意:按戴尔 2026-10-21 公布的四类产品归类,非物理拓扑。
图 3:四类产品对应四种负载。AI 工厂不再是“一堆 GPU”,而是分工明确的算力组合。

四、三个判断

  1. AI 工厂开始“产品化”。过去每个项目都是工程,现在变成 SKU。对客户是好事:预算、工期、验收标准都能提前锁定。
  2. CPU 机柜回潮。过去两年“GPU 越多越好”的思路,正在被智能体负载修正。256 颗 CPU 一个柜,说明编排层的算力需求被正式承认。
  3. “14 天”是营销口径,也是筛选器。能 14 天上线的前提是电场、冷源、网络全部就绪。多数企业卡在“电”上,不在“设备”上。

五、对广州和珠三角企业的意义

大多数本地企业不需要、也建不起 AI 工厂,但这件事会沿着三条路径传导:

六、采购前要问的五个问题

资料来源
